突发“不可抗力”通知,甲骨文股价暴跌!
转载来源:格隆汇
当地时间9月24日,甲骨文正式向新墨西哥州“木星计划”开发商发出“不可抗力”通知:若这座超大规模AI数据中心无法在2028年如期投用,甲骨文希望推迟付款义务。

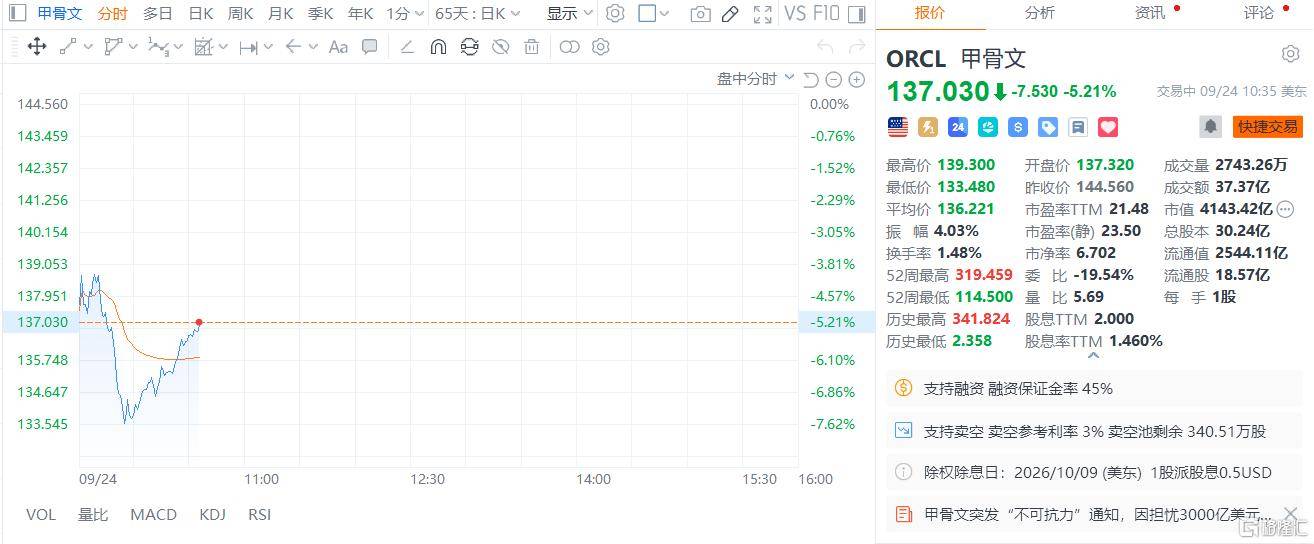

消息公布后,甲骨文股价暴跌,截止发稿,跌幅达5.21%。

资料显示,木星计划设计供电容量2.45吉瓦,可满足约180万户家庭用电,是OpenAI、软银与甲骨文联合推动的Stargate AI基建计划下的旗舰项目,三方签署的算力合作协议总额达4000亿美元。
项目采用特殊目的实体架构,计划在约1400英亩土地上建四座数据中心,为OpenAI提供总价值3000亿美元的算力。融资结构包含债券、贷款以及来自Blue Owl的股权投资,约有20家银行最高可提供180亿美元贷款支持。
近期,项目接连遭遇监管挫折和当地社区反对。
负责燃料供给的天然气管道多次遭州土地管理局驳回,投运时间因此推迟近六个月。
通知发出前,项目相关债券就已跌至面值90美分以下,市场担忧早已先行。
报道称,甲骨文并非打算放弃主租户身份,而是希望借此建立合同层面的保护,对冲工程延期风险,直接诱因正是投运时间表的不确定性。
甲骨文发言人回应称,木星计划仍在正常推进,“我们对新墨西哥州的承诺坚定不移”。
Blue Owl Capital则表示,通知并未改变其针对这一多年期项目的财务承诺。
不过,高杠杆的融资结构深度绑定多家大型金融机构,任一环节松动都可能引发连锁反应。
知情人士坦言,通知能否真正免除甲骨文的付款义务尚存疑问,法律效力有待观察。
法律专家指出,不可抗力条款已从合同末尾的常规备注,转变为划分电力、融资与工期延误风险的核心法律工具。
